河北四建

六分公司涿州雨污项目泵站深基坑经受住暴雨考验

发布时间:2021年08月10日

成功,湖北国家降水不断,六分单位涿州雨污分配项目流程部提前就预控,方法有利,污水提升泵站深基坑以过得硬的建设工程管理饱经住了强降雨锻炼,工程作业运动保持稳定。

涿州雨污分流项目花田路雨水泵站工程,基坑长41米,宽15米,开挖最大深度8.25米,属于超危大工程。该工程是为解决花田路雨水系统下游出路而实施的民心工程。

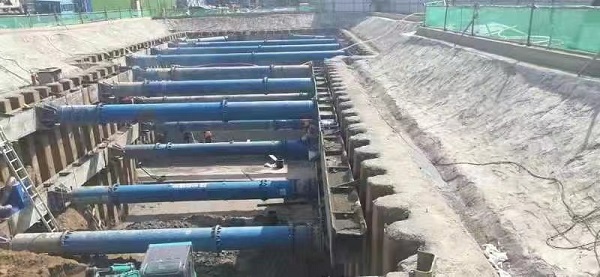

该工程于今年5月中旬开始施工,项目部提前编制了专项施工方案,并经过专家论证。5月25日基坑开挖,项目部弘扬工匠精神,基坑围护根据方案及现场环境采用拉森钢板桩支护,转角部位水泥桩加固支护。开挖土方至1.5米,设置第一道支撑,采用直径609毫米×14毫米钢管作为对撑或斜撑。开挖至坑底,垫层施工、支护桩之间设置第二道支撑,坡顶采用钢筋网固定,喷射细石混凝土。基坑边砌筑挡水墙,设置排水沟。指定第三方检测单位进行每日变形监测。

施工中,项目部采取分段施工方式,待底板混凝土强度达到100%后,拆除第二道支撑,进行第一步主体施工,回填素土并压实;待混凝土强度达到100%后,拆除第一道支撑,继续第二步主体施工,争取在主汛期到来时完成第一步3.8米施工并回填,将基坑坍塌风险降到最低。由于地下水位上涨较快,沿坑底外围等间距设置降水井,24小时不间断降水,保证降水稳定。施工班组连续奋战,管理人员旁站监督,钢筋绑扎、模板支设、砼浇筑各工序有条不紊,模板拆除验收合格后,昼夜不停进行隐蔽回填,最终,第一步3.8米于汛期到来前回填完成。

1月28日,涿州市气象台台不断发布消息特大大暴雨警告。基坑是报好名的防汛业务的关键性,項目部提前较长的时间来准确的预警出地震的发生布置,正极积极备战,在基坑附过贮存沙袋,抗震 加固挡水沿,在低凹地方布置保持相对稳定的抽自吸泵,使空调水能尽早自然排出,以免基坑被水浸水。特大大暴雨回归时,监管者坚持职业,做好对关键性内脏器官和排污设施设备的检修,确保安全生产排污通畅,当表明突发事件,尽早准备者抢修。是因为的措施有利、应急演练方案加强,水电站深基坑就没有显示倒塌、淹水的情况,公路边坡相对稳定,提高执行力了上海四建优秀的制造业企业的形象。雷暴过去的英文了,但多雨季建设普遍存在着的可能性仍旧普遍存在着。下步骤,内容部将坚持增进对工地及深基坑的查,即使食用防汛商品,全面、明确加强克服各方面火情的实力。(六分我司)
